当前位置: 一起学装修网家居生活装修宝典装修知识:全玻璃门安装施工工艺标准» 正文

装修知识:全玻璃门安装施工工艺标准

[10-19 12:32:56]   来源:http://www.17xzx.com  装修宝典   阅读:8924

概要: 1 总 则 1•1适用范围 本分项适用于特种门窗中全玻门的施工工艺。 2•1技术准备 熟悉全玻门的安装工艺流程和施工图纸的内容,检查预埋件的安装是否齐全、准确,依据施工技术安全交底作好施工的各项准备。 2•2 材料要求 玻璃:主要是指12mm以上厚度的玻璃,根据设计要求选好玻璃,并安放在安装位置附近。 不锈钢或其他有色金属型材的门框、限位槽及板,都应加工好,准备安装。 辅助材料:如木方、玻璃胶、地弹簧、木螺钉、自攻螺钉等根据设计要求准备。 2•3 主要机具 (表7•5•2•3) 2•4 作业条件 (1)墙、地面的饰面己施工完毕,现场己清理干净,并经验收合格。 (2)框的不锈钢或其他饰面已经完成。门框顶部用来安装固定玻璃板的限位槽已预留好。 (3)活动玻璃门扇安装前应先将地面上的地弹簧和门扇顶面横梁上的定位销安装固定完毕,

装修知识:全玻璃门安装施工工艺标准,标签:家庭装修宝典,业主装修宝典,http://www.17xzx.com

       1 总 则

       1•1适用范围

       本分项适用于特种门窗中全玻门的施工工艺。

       2•1技术准备

       熟悉全玻门的安装工艺流程和施工图纸的内容,检查预埋件的安装是否齐全、准确,依据施工技术安全交底作好施工的各项准备。

       2•2 材料要求

       玻璃:主要是指12mm以上厚度的玻璃,根据设计要求选好玻璃,并安放在安装位置附近。

       不锈钢或其他有色金属型材的门框、限位槽及板,都应加工好,准备安装。

       辅助材料:如木方、玻璃胶、地弹簧、木螺钉、自攻螺钉等根据设计要求准备。

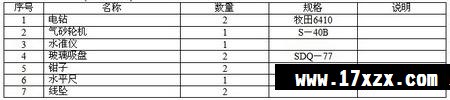

       2•3 主要机具 (表7•5•2•3)

       2•4 作业条件

       (1)墙、地面的饰面己施工完毕,现场己清理干净,并经验收合格。

       (2)框的不锈钢或其他饰面已经完成。门框顶部用来安装固定玻璃板的限位槽已预留好。

       (3)活动玻璃门扇安装前应先将地面上的地弹簧和门扇顶面横梁上的定位销安装固定完毕,两者必须同一装轴线,安装时应吊垂线检查,做到准确无误,地弹簧转轴与定位销为同一中心线。

       3 技术要点

       (1)门框横梁上的固定玻璃的限位槽应宽窄一致,纵向顺直。一般限位槽宽度大于玻璃厚度2~4㎜,槽深10一2Omm,以便安装玻璃板时顺利插人,在玻璃两边注人密封胶;把固定玻璃安装牢固。

       (2)在木底托上钉固定玻璃板的木条板时,应在距玻璃4mm的地方,以便饰面板能包住木板条的内侧,便于注人密封胶,确保外观大方,内在牢固。

       (3)活动]扇没有]扇框,门扇的开闭是由地弹簧和门框上的定位销实现的,地弹簧和定位销是与]扇的上下横档铰接。因此地弹簧与定位销和门扇横档一定要铰接好,并确保地弹簧转轴与定位销中心线在同一条垂线上,以便玻璃]扇开关自如。

       (4)玻璃]倒角时,应采取裁割玻璃时在加1厂内磨角与打孔。

       4 施工工艺

       4•1工艺流程

       (1)固定部分安装

       裁割玻璃-固定底托-安装玻璃板-注胶封口

       (2)活动玻璃门扇安装

       划线-确定门窗高度-固定门窗上下横档-门窗固定-安装拉手

       4•2操作工艺

       (1)固定部分安装 (图)

       1)裁割玻璃:厚玻璃的安装尺寸,应从安装位置的底部、中部和顶部进行测量,选择最小尺寸为玻璃板宽度的切割尺寸。如果在上、中、下测得的尺寸一致,其玻璃宽度的裁割应比实测尺寸小3一5㎜。玻璃板的高度方向裁割,应小于实测尺寸的3一5㎜。玻璃板裁割后,应将其四周作倒角处理,倒角宽度为2mm,如若在现场自行倒角,应手握细砂轮块作缓慢细磨操作,防止崩边崩角。

       2)固定底托:不锈钢 (或铜)饰面的木底托,可用木楔加钉的方法固定于地面,然后再用万能胶将不锈钢饰面板粘卡在木方上。如果是采用铝合金方管,可用铝角将其固定在框柱上,或用木螺钉固定于地面埋人的木楔上。

       3)安装玻璃板:用玻璃吸盘将玻璃板吸紧,然后进行玻璃就位。先把玻璃板上边插人门框地部的限位槽内,然后将其下边安放于木底托上的不锈钢包面对口缝内。

       在底托上固定玻璃板的方法为:在底托木方上钉木条板,距玻璃板面4mm左右;然后在木板条上涂刷万能胶,将饰面不锈钢板片粘卡在木房上。

       4)注胶封口:玻璃门固定部分的玻璃板就位以后,即在顶部限位槽处和底部的底托固定处,以及玻璃板与框柱的对缝处等各缝隙处,均注胶密封。首先将玻璃胶开封后装入打胶枪内,即用胶枪的后压杆端头板顶住玻璃胶罐的底部;然后一只手托住胶枪身,另一只手握着注胶压柄不断松压循环地操作压柄,将玻璃胶注于需要封口的缝隙端。由需要注胶的缝隙端头开始;顺缝隙匀速移动,使玻璃胶在缝隙处形成一条均匀的直线。最后用塑料片刮去多余的玻璃胶,用刀片擦净胶迹。

       门上固定部分的玻璃板需要对接时,其对接缝应有3~5㎜的宽度,玻璃板边都要进行倒角处理。当玻璃块留缝定位并安装稳固后,即将玻璃胶注入其对接的缝隙,用塑料片在玻璃板对缝的两面把胶刮平,用刀片擦净胶料残迹。 www.17xzx.com

       (2)活动玻璃门扇安装

       全玻璃活动门扇的结构没有门扇框,门扇的启闭由地弹簧实现,地弹簧与门扇的上下金属横档进行铰接。

[1] [2]  下一页


Tag:装修宝典家庭装修宝典,业主装修宝典装修宝典
发表评论
最新评论
